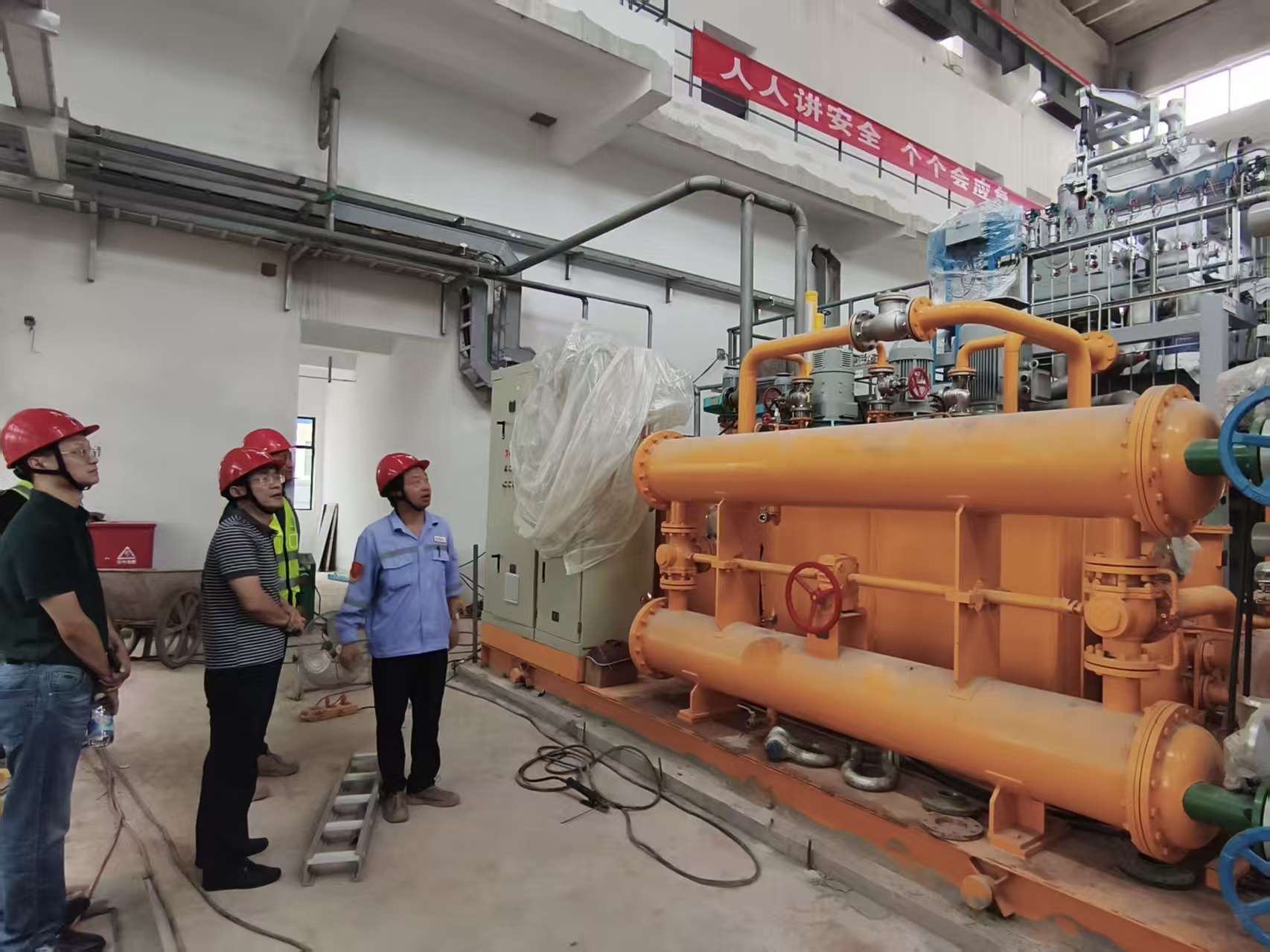

9月30日,由長動集團承建的湖北宜化磷化工有限公司硫磺制酸配套6MW凝汽機組EPC總承包項目,實現一次沖轉并網成功。

自合同簽訂至并網發電,項目共歷時7個半月完工,較合同約定工期提前15天,再次刷新了長動集團同類項目建設速度紀錄。業主湖北宜化磷化工有限公司在第一時間發來了“感謝信”,對長動集團相關部門辛勤的付出給予了充分肯定。

項目開發秉持了“綠色、低碳、智慧、高效”的理念,充分利用硫磺制酸過程中產生的熱蒸汽,在遵循“先進、實用、安全、經濟”的原則下,配置合理設計,將化工裝置產生的余熱蒸汽用于汽輪發電機組發電,實現了環保節能、經濟創收的雙目標。

在機組設計制造和項目建設過程中,面對業主對工期的嚴格要求,項目團隊全力響應,組織廠內制造和現場施工人員晝夜輪班。公司領導多次親赴現場統籌協調,加大資源投入,確保現場進度與設備供應無縫銜接。各業務部門發揚協作精神,克服工期緊張、夏季高溫等諸多挑戰,科學策劃、精準實施,有序推進設計、采購、施工與調試各環節高效協同,圓滿完成了交付任務。不僅打造出長動集團在EPC總承包領域的一項標桿工程,也為進一步拓展同類市場、構筑核心競爭力奠定了堅實基礎。(李向輝)
